双级箍推荐作业程序
发布时间:2021-09-17 11:41 浏览量:1699
双级箍推荐作业程序
一、 确认以下承托接箍和胶塞组在作业现场并处于良好状态:
a) 第一级密封挡环
b) 第一级密封胶塞(鼻部为黄色)
c) 开孔弹(自由落体式)
d) 关闭胶塞
注意:操作胶塞时要小心。
二、作业:
1.连接浮鞋并将第一级密封挡环安装在套管预定位置之浮箍的母扣端。
2.在套管预定位置安装双级箍:
(1)不要使用丝扣胶,双级箍本体上不能打大钳;
(2)在设计深度将双级箍公扣对入套管母扣,用链钳上扣以确保不会错扣。将下一根套管公扣对入双级箍母扣并用动力钳在该套管上紧扣,直至双级箍达到扭矩值;
(3)双级箍上下要求扶正。
3.下套管到设计井深,循环调整井眼并处理泥浆(在任何时候都可以建立循环,任何泵压或排量都不会影响双级箍)。
4.如果水泥头上的胶塞释放显示器功能工作良好的话,预先安装第一级密封胶塞(否则的话必须在泵完水泥浆后手动投放第一级密封胶塞)。
5.按固井设计混合并泵送水泥浆。
6.释放(或打开水泥头投放)第一级密封胶塞,压胶塞,当胶塞通过双级箍时降低泵速至每分钟0.6方。
7.按设计替量顶替,当胶塞碰压(座入密封挡环),如需要可以加压试套管,推荐最大压力为3000PSI。
注意:不要过顶替浮箍以下套管内容量,如果在达到设计替量后胶塞未碰压,那么增加浮箍以下容积量之半的替量,然后停泵并执行以下的步骤。
8.投入自由落体开孔塞并等候其自由落入双级箍(每分钟200英呎),(如果是定向井的话,将井斜角度乘以所需候时间以获得斜井中所需的等候时间,例如,双级箍的位置在5000英呎,井斜角25度,那么所需时间为5000/200*1.25=32分钟)
9.一旦达到所需等候时间,在套管内加压直到压力突然下降并开始循环,开孔压力应当是+/-1200PSI,并显示双级箍注水泥孔打开。
注意:如果双级箍在第一级加压时未打开,那么释放压力至零,重新加压至推荐值,重复以上步骤直至打开注水泥孔。
10.按需要循环 - 至少循环一周。
11.如果水泥头上的胶塞释放显示器功能工作良好的话,预先安装关闭胶塞(否则的话必须在泵完水泥浆后手动投放关闭胶塞)。
12.按程序混合并泵送第二级水泥浆。
13.释放(或打开水泥头投放)关闭胶塞,压胶塞并顶替,当胶塞通过双级箍时降低泵速至每分钟3桶。
14.一旦胶塞座入双级箍后,在替泵终了(胶塞座入时)压力的基础上,至少增加1500PSI的压力(即是压差)。稳住该压力至少10分钟,然后缓慢释放压力,这将使关闭套向下滑动至其终了锁定位置。
15.作业完成。

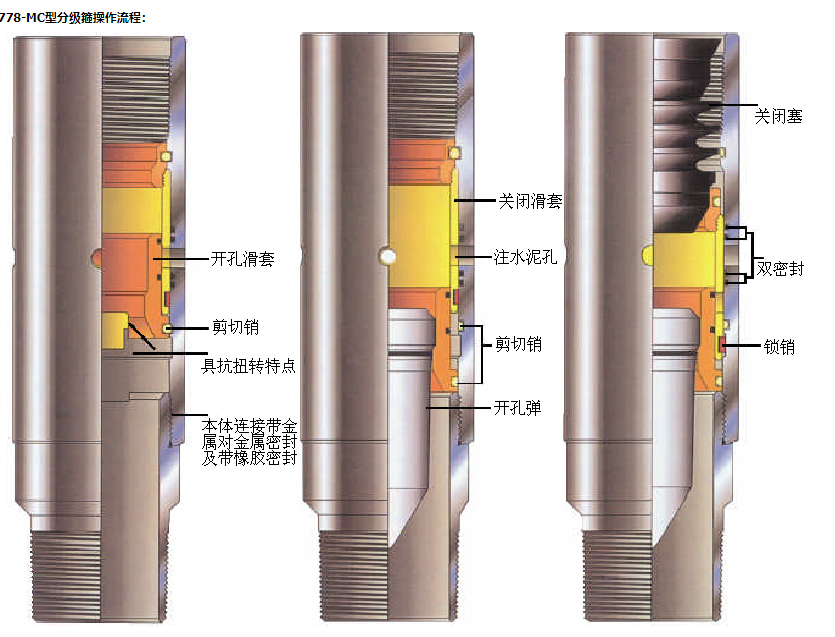

图一:入井时
公扣和母扣的丝扣必须要与套管的丝扣完全吻合。分级箍的全部接合处都被设计成气密封。开孔滑套处的密封能承受住注水泥孔处的内外压力。
图二:打开时
开孔弹在压力下座放后,会剪断下方的剪切销,此时滑套就可以向下移动,直到打开注水泥孔。这样就可以开始通过分级箍进行注水泥了。
图三:关闭时
在施压后,关闭塞会落下去,并剪断另一剪切销,从而使滑套向下移动,关闭注水泥孔。这时在注水泥孔上下两处的双密封同时向中间挤压,并由锁销把滑套永久地锁定在关闭位置上。
